概要
この記事ではassimeeを使ったモデルの構築とシミュレーションの実行までを解説していきます。
前回の記事で触れた通り、ライン生産方式として入荷、在庫(置き場)、作業、在庫、検品、出荷のプロセスからなる下図のようなモデルを考えます。これからモデルを作ってシミュレーションを行ってみましょう。
モデル作成
assimeeの起動と準備

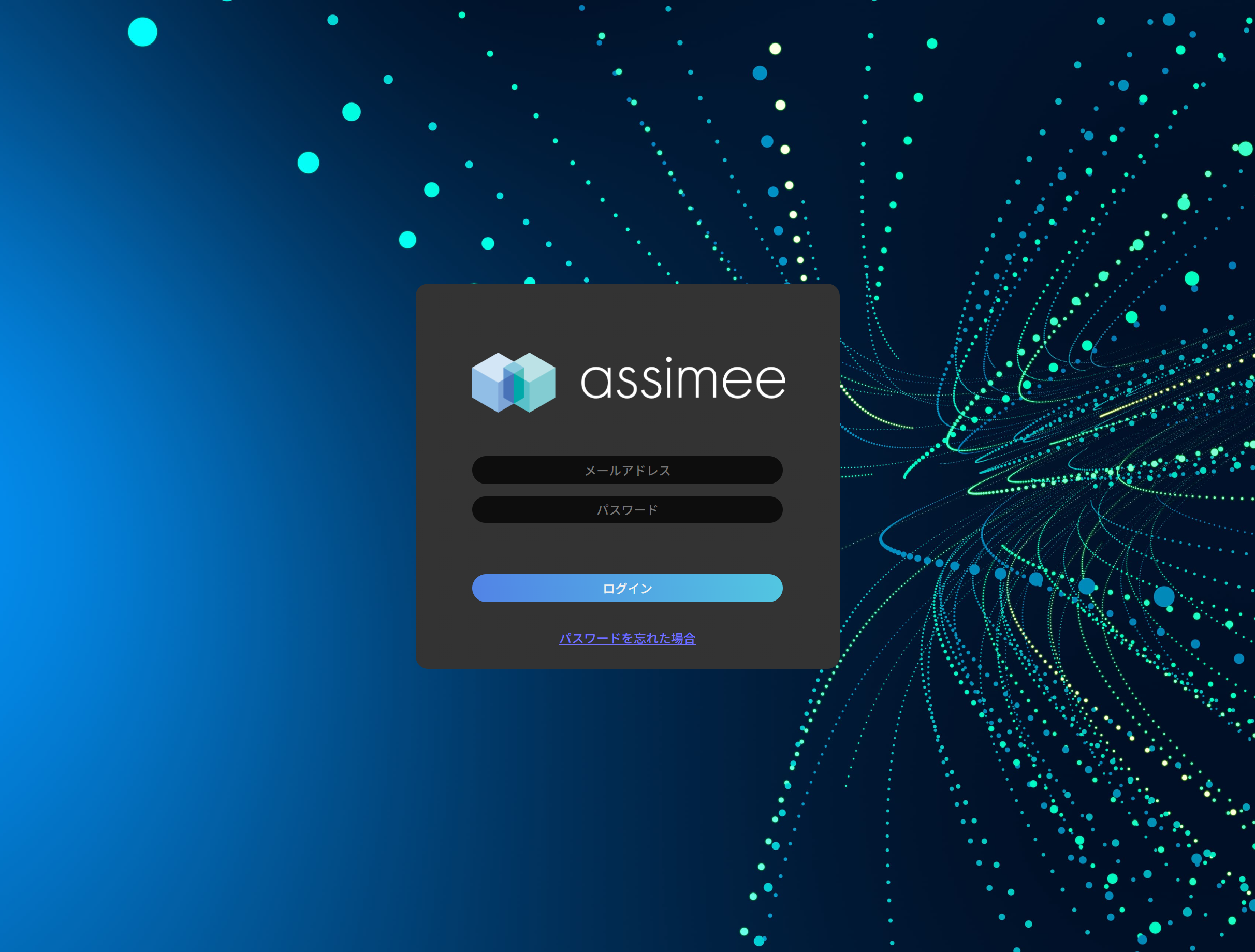

まずassimeeへログインします。アカウント名とパスワードを入力した上で、二段階認証を行ってログインしてください。
ログインすると初回は下図のように「見える化」と「人の最適化」が表示されるので、今回は「見える化」をクリックします。
モデルの作成
「見える化」をクリックすると以下の画面のようにその説明と「新規プロジェクトを開始」、「既存のプロジェクトからレポートを開始」が表示されるので、「新規プロジェクトを開始」を選択します。
「新規プロジェクトを開始ボタン」ボタンを押すと以下の画面が表示されます。
上の画面で、モデルのプロセス図を作成していきます。
STEP1 プロセス図作成

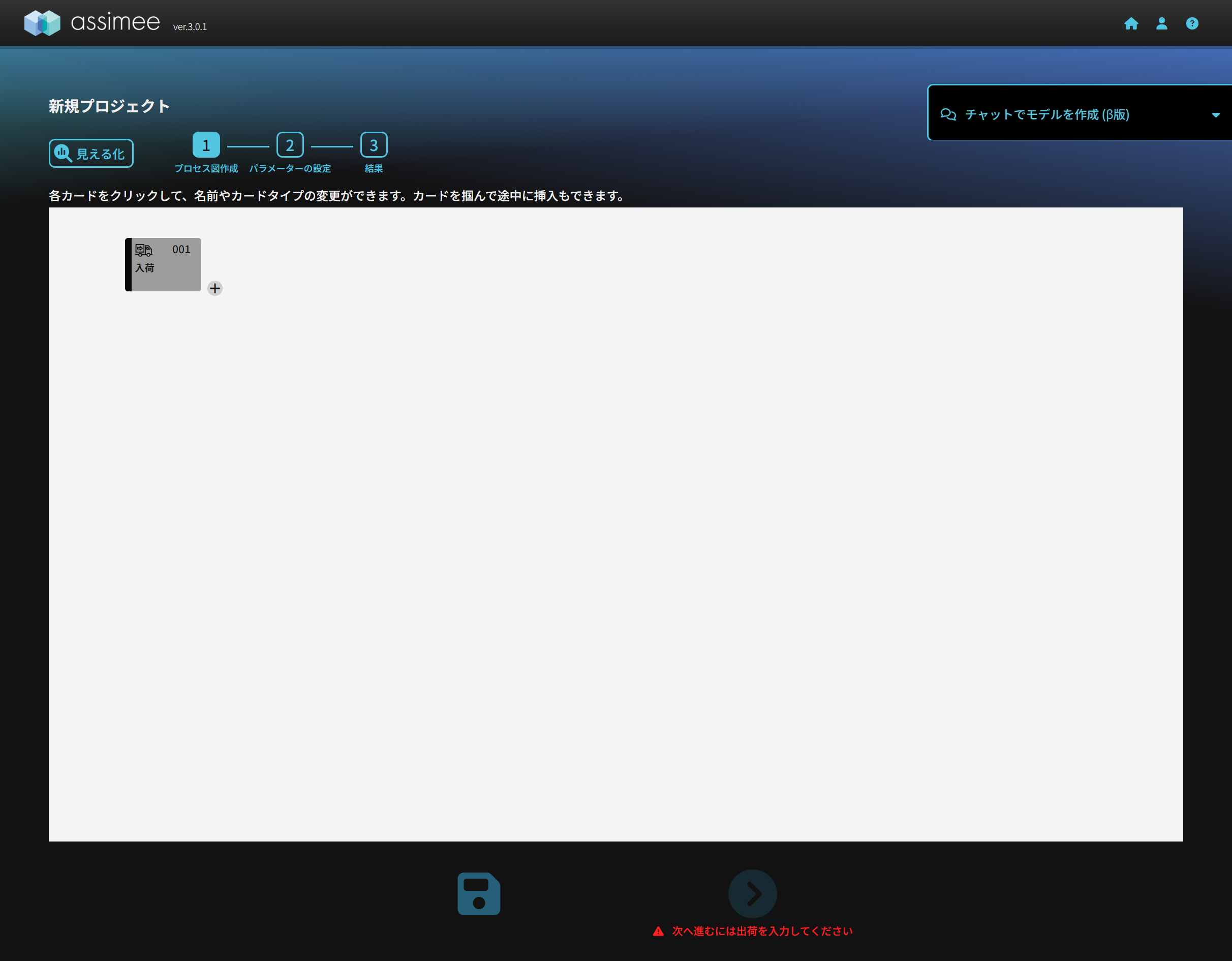

起点となる入荷は既に入力されているので、入荷の後にプロセスを追加していきます。+ボタンを押すと配置できるプロセスがドロップダウンメニューで表示されるので、ゲーム感覚でプロセスを増やしながら、プロセスを追加して行きます。
今回のモデルとして以下の通りプロセスを配置しています。名前の変更が可能ですが、今回はどのプロセスもデフォルト名のまま変更しません。
入荷プロセス:
置き場プロセス:
作業プロセス:
置き場プロセス:
検品プロセス:
出荷プロセス:

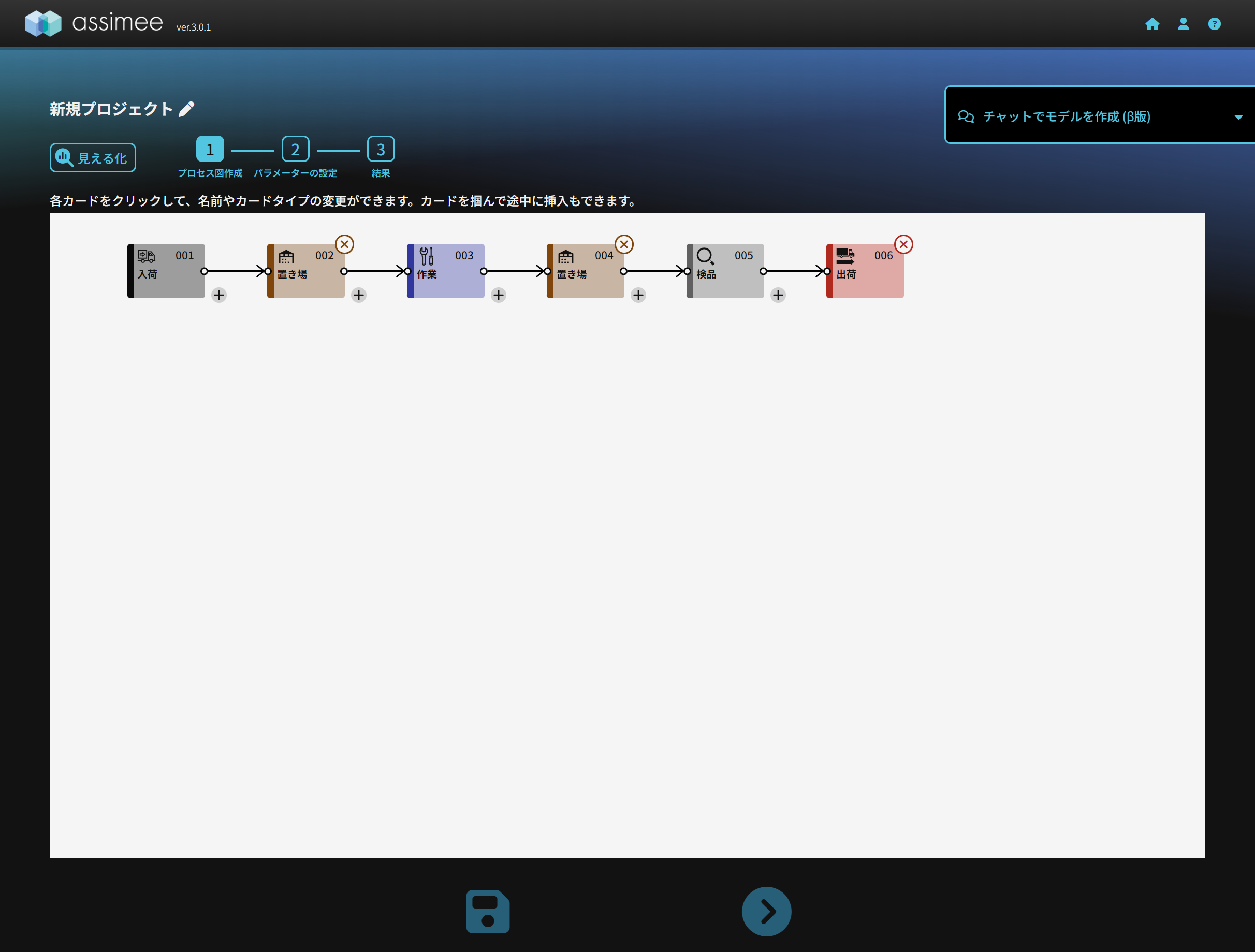

フロー図にプロセスの配置が終わると以下のような画面となります。下流にプロセスが既にある場合の+ボタンはプロセスの挿入を、×ボタンは削除できるプロセスを意味しているので、フロー図に間違いがある場合は編集してください。

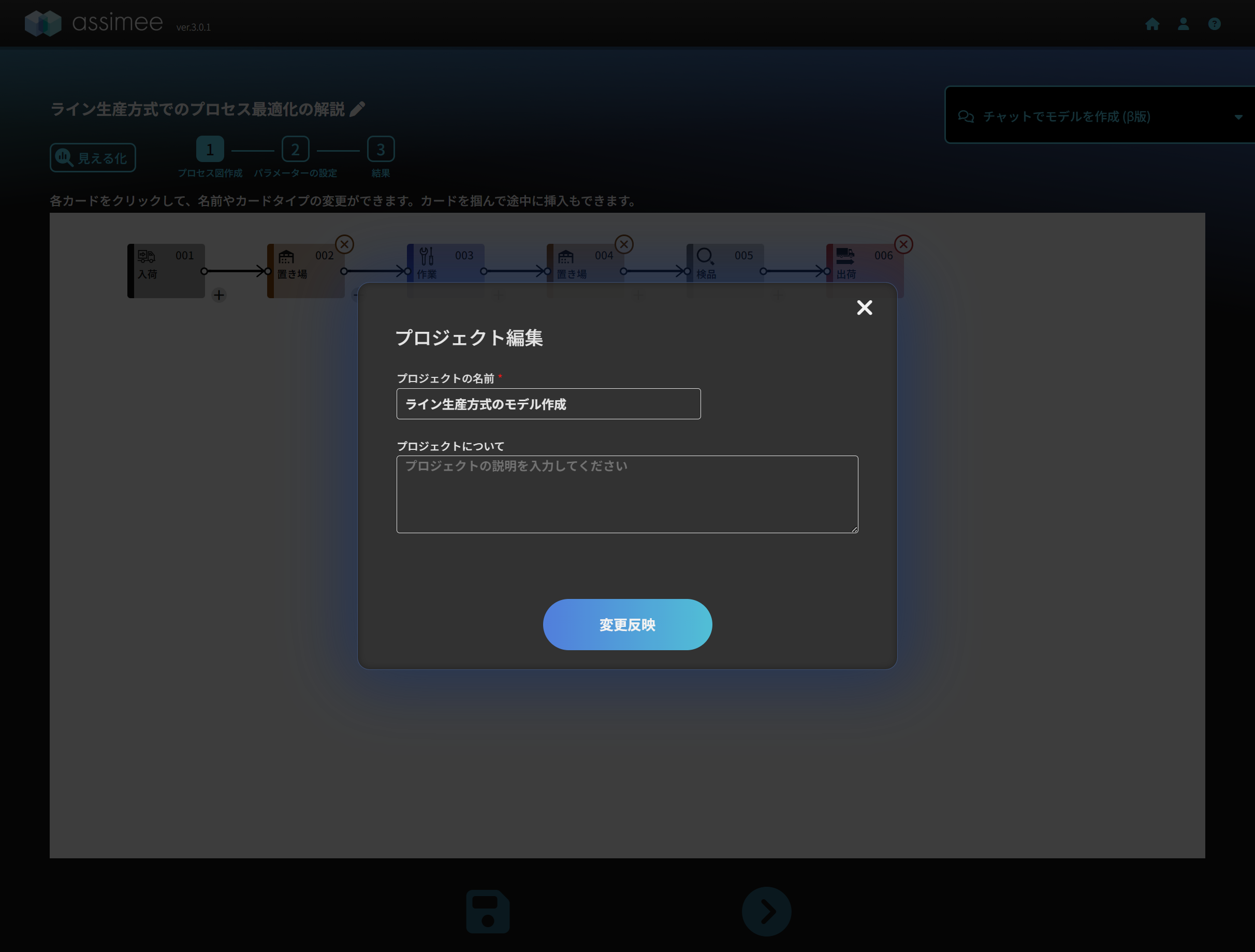

確認して問題がなければプロセス図の作成を終了します。次に移る前のに少し寄り道して、プロジェクト名を変更してみましょう。プロジェクト名は一番最初に決めることが出来ますが、プロジェクト名の横の鉛筆マークをクリックすることで以下のように編集画面が立ち上がるので「ライン生産方式のモデル作成」にプロジェクトの名前を変更します。

「変更反映」ボタンを押すと新しい名前が保存されるので「次へ」を押すと、「パラメーター推定」を行うか「パラメーター設定」を行うかの選択が表示されます。今回はシミュレーションを行うので「パラメーター設定」を選択します。なお、「パラメーター推定」については次回の記事で使い方を解説します。
「パラメーター設定」を選択すると、パラメーターの設定画面に移ります。
STEP2 パラメーターの設定

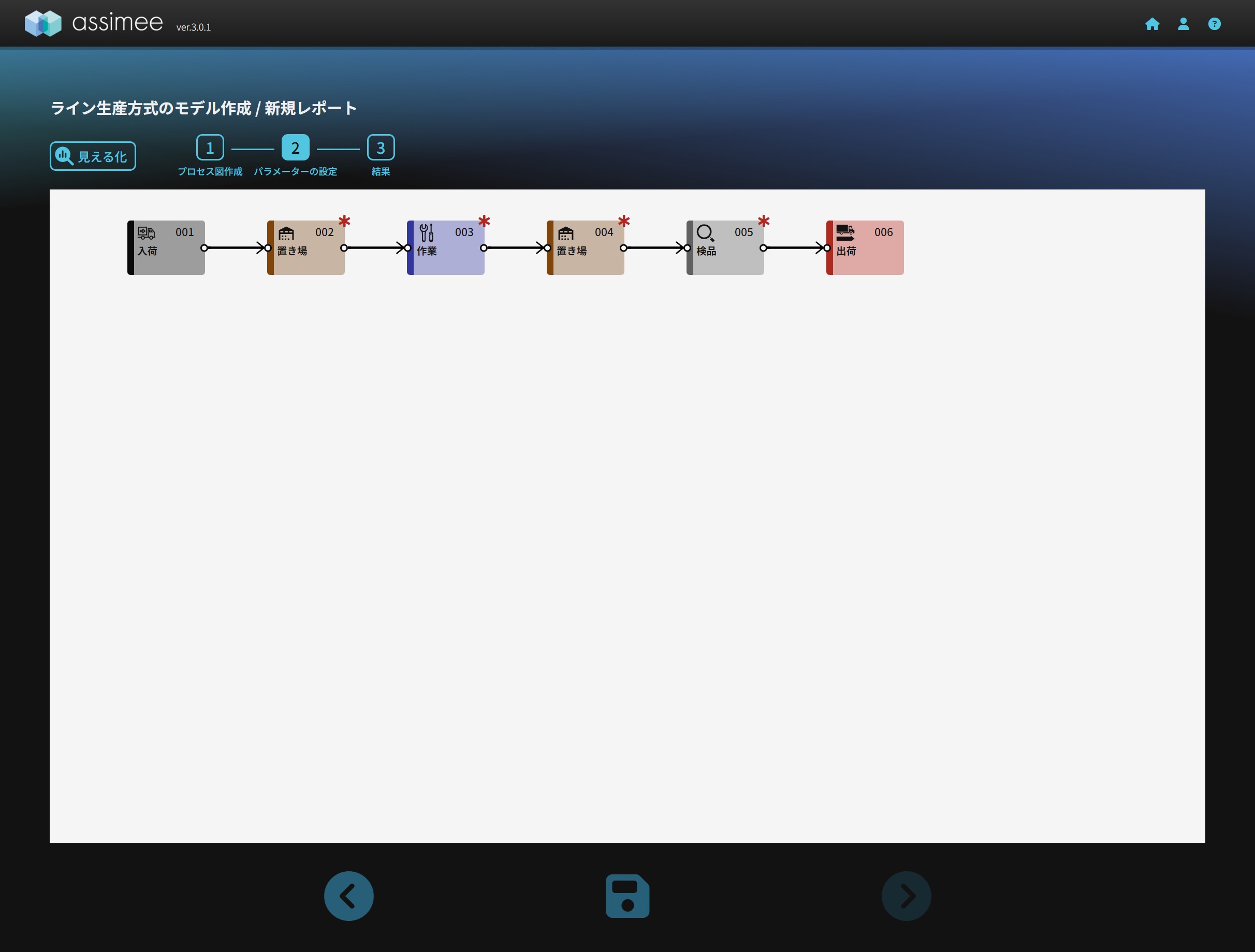

下図のようにパラメーターの設定画面になったら以下のようにパラメーターを設定して行きます。
001入荷:
入荷が一定周期の場合を選択、入荷品目名を「部品」、個数を「1個」、入荷時間間隔を「1分」に設定
002置き場:
置き場容量を「10個」と設定
003作業:
処理時間を「1分」、対象品目を「部品」、個数を「1個」と設定
004置き場:
置き場容量を「10個」と設定
005検品:
処理時間を「1分」、不良品率を「0%」と設定
006出荷:
特に設定なし

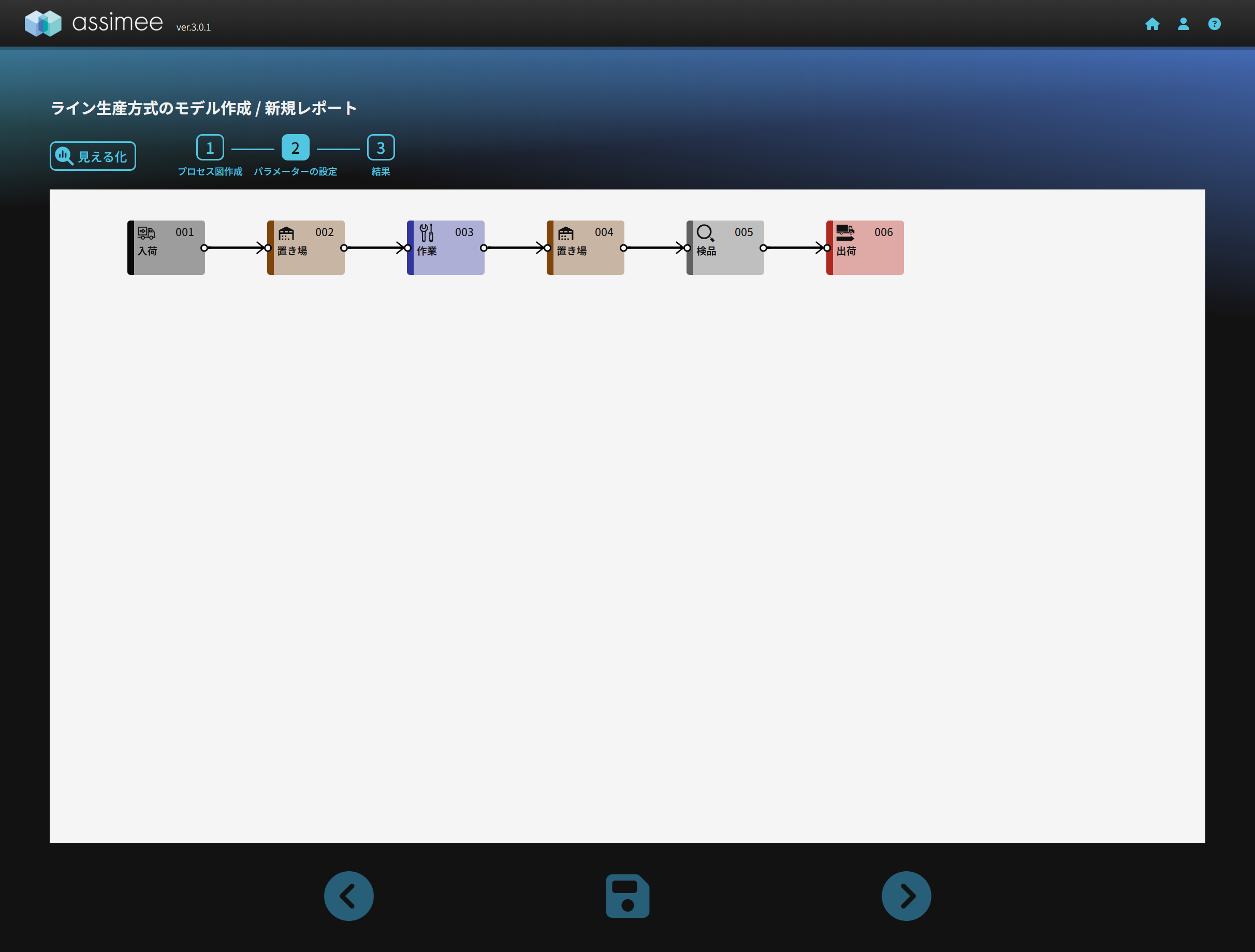

パラメーターの設定が終わったら、次へを押します。この時、パラメーターの設定が終わっていないと、エラーメッセージが表示されるので、メッセージに従って設定のやり残しを解消してください。
シミュレーション

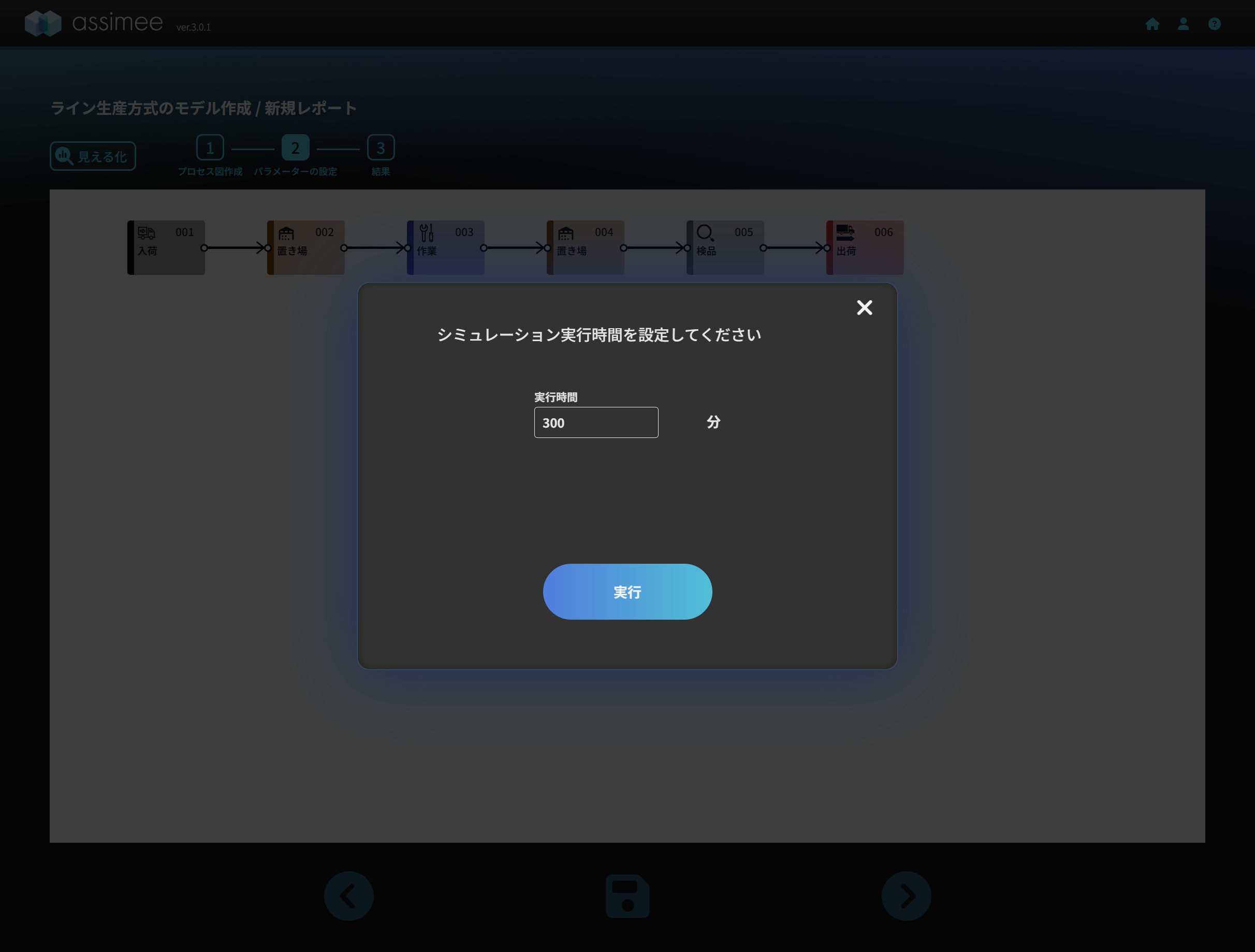

プロジェクト名を保存すると、元の画面へ戻るので「次へ」を押すとシミュレーションの時間の設定画面が立ち上がります。ここでは300分と設定してシミュレーションを実行します。

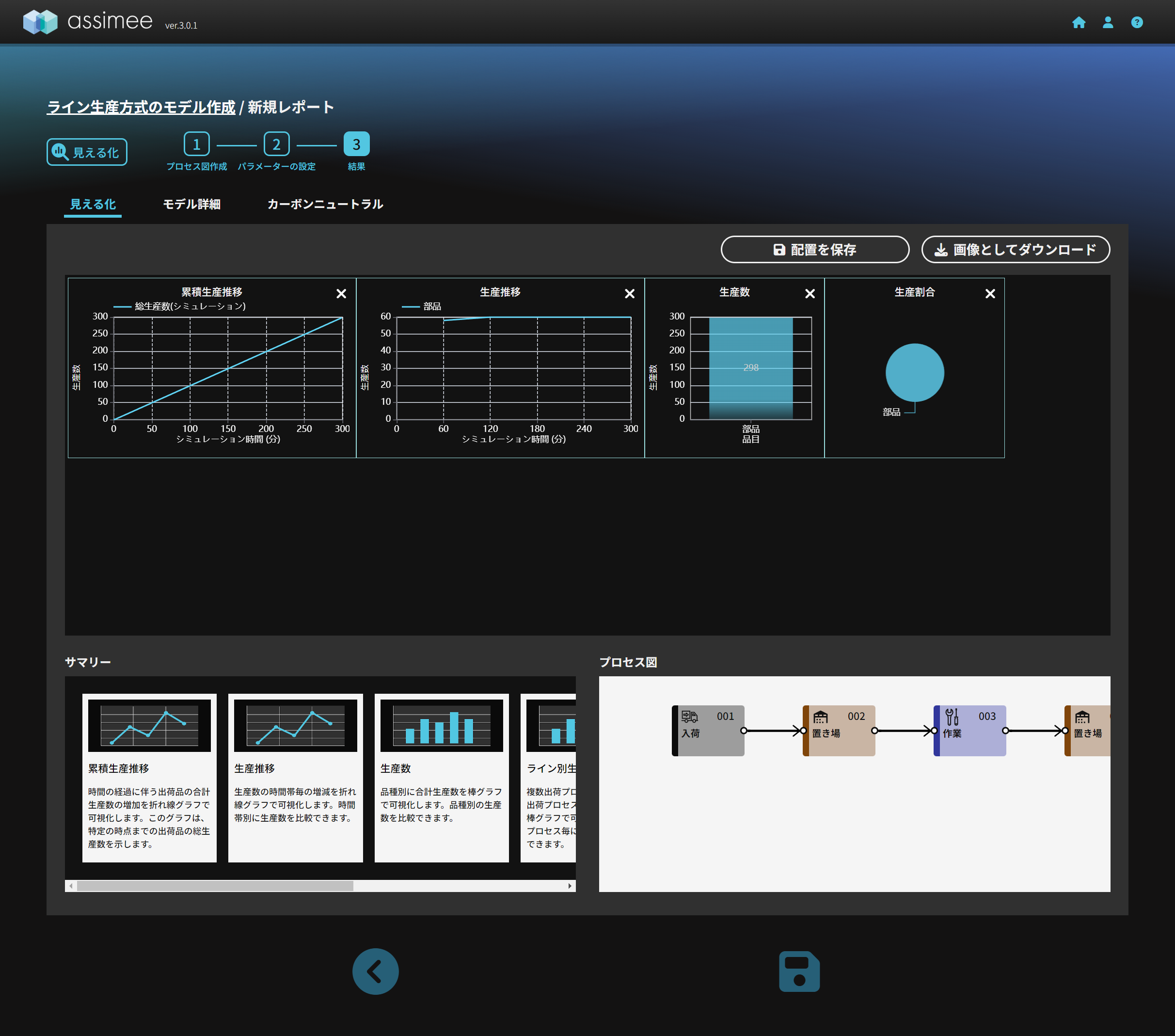

シミュレーションが終わるとダッシュボードが表示されます。ここで、シミュレーション全体の結果やプロセス毎の結果を確認することが出来ます。サマリーから希望のグラフを選択し、ドラッグアンドドロップするとボード上で確認することが出来ます。
ここでは「累積生産推移」、「生産推移」、「生産数」、「生産割合」の4つのグラフを表示しています。

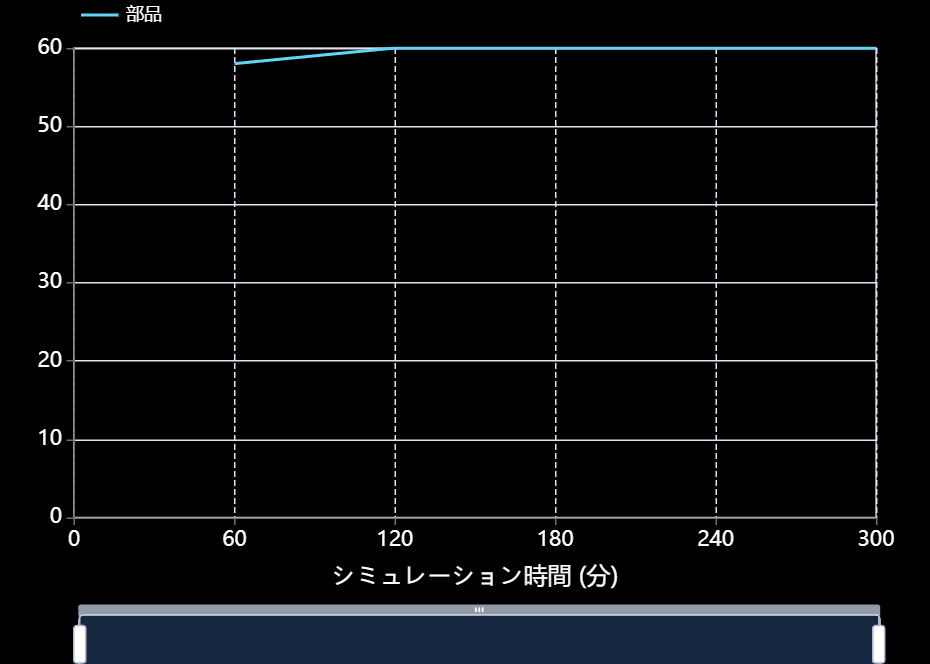

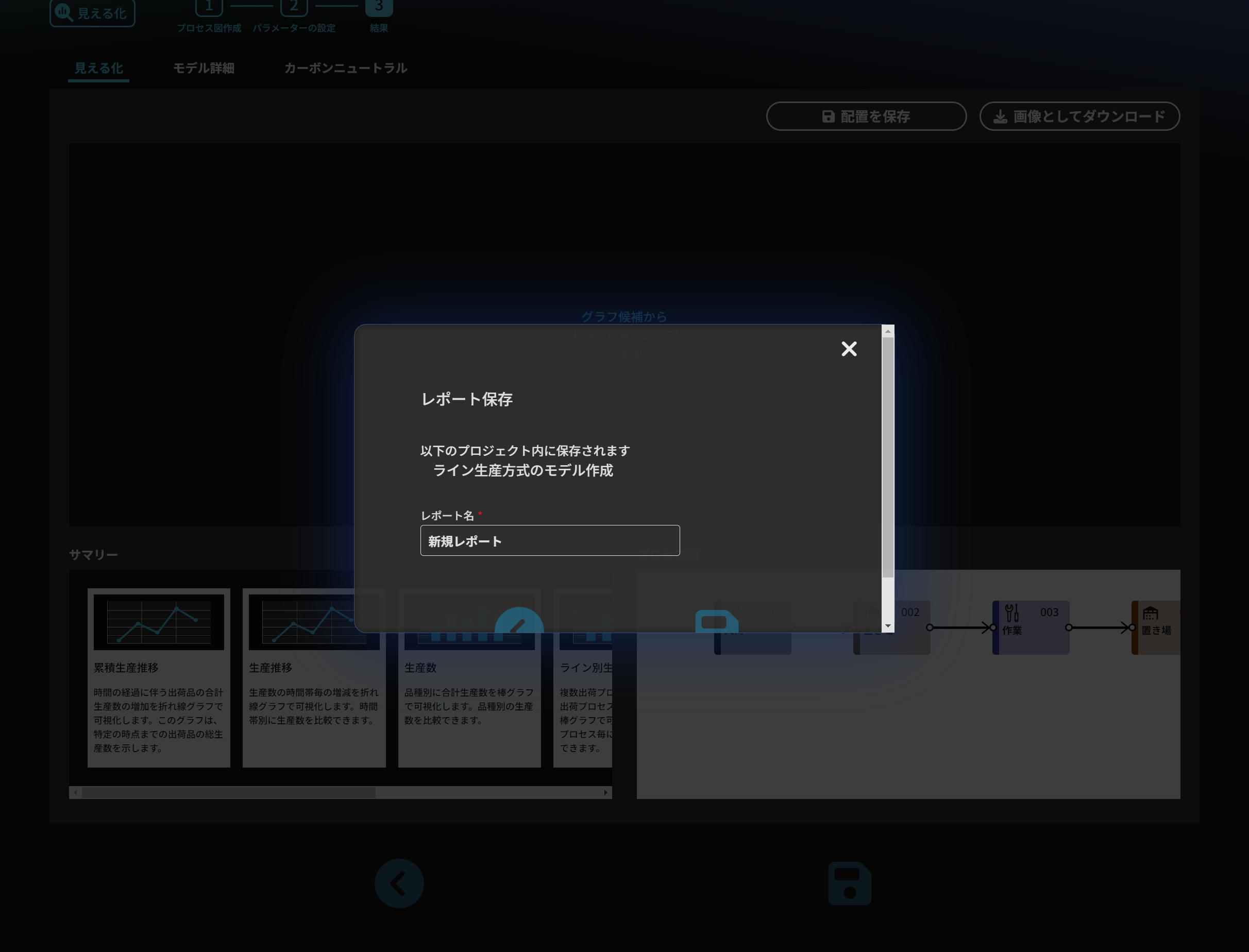

各グラフは以下のように個別に保存することも可能です。以下は生産推移のグラフで60分毎の生産数(出荷数)の推移を示しています。
